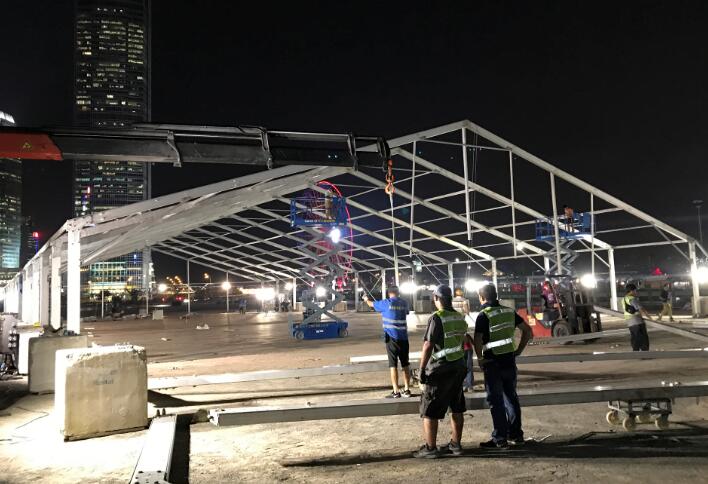

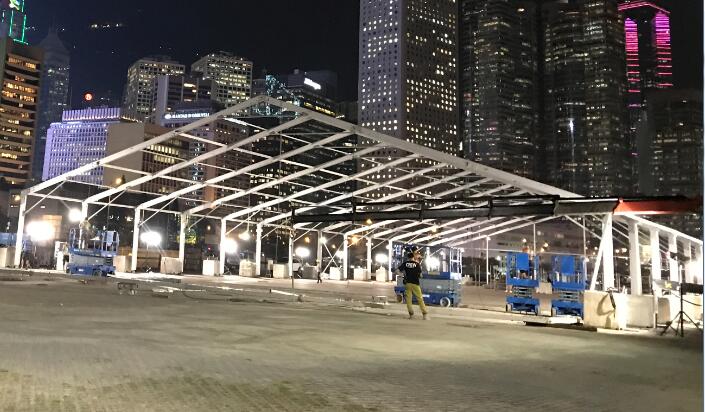

1 篷房主框架起吊前,必须用两根绳子分别绑住斜梁两边的中间部位处,绳子必须用活扣系在斜梁上。
2 起吊时,每跟拉绳由不少于3人进行拉吊,一人拉回绳,其他人员(不得少于6人)抬框架,待框架起高约50cm后,听从现场管理人员指挥,每跟立柱旁3人进行顶柱子,待立柱与水平面夹角达到85°以上时,先保持框架的稳定,再由一人爬梯到立柱顶端附近,一人拿十字斜撑,两人配合把十字斜撑通过螺丝固定在篷房承重柱上和第二个底座下孔处,起到支起整条斜梁作用。再用同样的方法固定另一边的十字斜撑。
3 待两根篷房斜撑固定完毕之后,拉下绳子,并用同样的方法系在第二个框架上。采取同样的吊装方法拉起第二个框架,并用十字撑固定好。
4 提前把开口方管挂在第一个框架处的相应位置,起第二个框架时,再把开口方管与相对应的第二个框架的斜梁连接好,随后用叉杆安装中间方管,呆方管连接完毕,方可进行起吊第三个框架的工作。
5 起到相隔3个单元的篷房框架时必须在立柱两边各加一对十字斜撑,保持斜梁稳固性。
6 进行吊装作业时,各人员必须佩戴好安全帽,集中精神,听从现场管理人员指挥,相互配合好。
7 严禁任何无关人员在起架时,从篷房框架下通行。
8 拉绳人员必须协调一致,严禁生拉硬拽,严禁蛮干。
9 待立柱与水平面达到85°以上时,保持现有力度,拉住篷房框架,使框架稳定住,待安装十字撑人员到位以后,根据其要求缓慢用力拉动框架。
10 在没听到篷房搭建现场管理人员具体明确的命令放手之前,各拉绳人员严禁松手或泄力。
11 拉绳长度不得小于(主框架高度+7)m,拉绳人员距底座的水平距离不得小于主框架高度+3m。
12 拉回绳人员距底座的距离必须大于(主框架高度+3)m。
13 抬篷房框架人员尽可能的按照两边力量均等的原则进行分配。
14 安装方管时,非安装方管必须人员严禁在安装区域内通过或停留,安装人员应站在侧面进行安装。
15 如采用叉车代替人工进行拉绳,则叉车距离底座的距离不得小于7m,叉车司机事先必须经过篷房搭建技术人员的培训,熟悉起吊工序,起吊时,必须安排一人在叉车旁边予以指导。
16 起吊工作周围30m范围内严禁进行其他工序作业(如:组装、装篷布等)。
17 当风力超过6级或暴雨和雷电天气应停止篷房主框架吊装作业。
