第二届中国(广东)国际“互联网+”博览会篷房制作及布展实施方案
项目概况
1、项目名称:第二届中国(广东)国际“互联网+”博览会餐饮配套展篷服务
2、项目地址:广东(潭洲)国际会展中心广场
3、项目背景: 举办第二届中国(广东)国际“互联网+”博览会(简称:博览会)期间为博览会提供餐饮配套服务。
4、项目规模:本项目布展面积约3000平方米。
篷房施工进度计划明细表
时间 |
工作要点 |
措施 |
预案 |
2016年10月9日 |
筹备开工 |
1、手续办理:和采购人沟通开工期间道路围闭、施工许可、运输许可的相关手续,并完成办理。 2、开工动员:项目团队开工动员及工作分配会议,落实各部分工作负责人以及实施方案和组织方案后备方案 3、材料准备:确认全部材料到位并且保证完全符合采购人采购需求,并编制好运送方案。 4、人员到位:工程人员全部到位,召开安全工作会议,严格落实施工现场纪律和要求。 |
1、提前与采购人沟通清楚所有需要办理的手续以及时间要求,必须确保在10月9日能开工。 2、由于意外原因,万一遇到10月9日还不能开工,则要启动组织方案后备方案,根据实际情况增派人手,或向采购人申请延长夜间开工时间,确保按时竣工。 |
2016年10月9-17日 |
工程安装 |

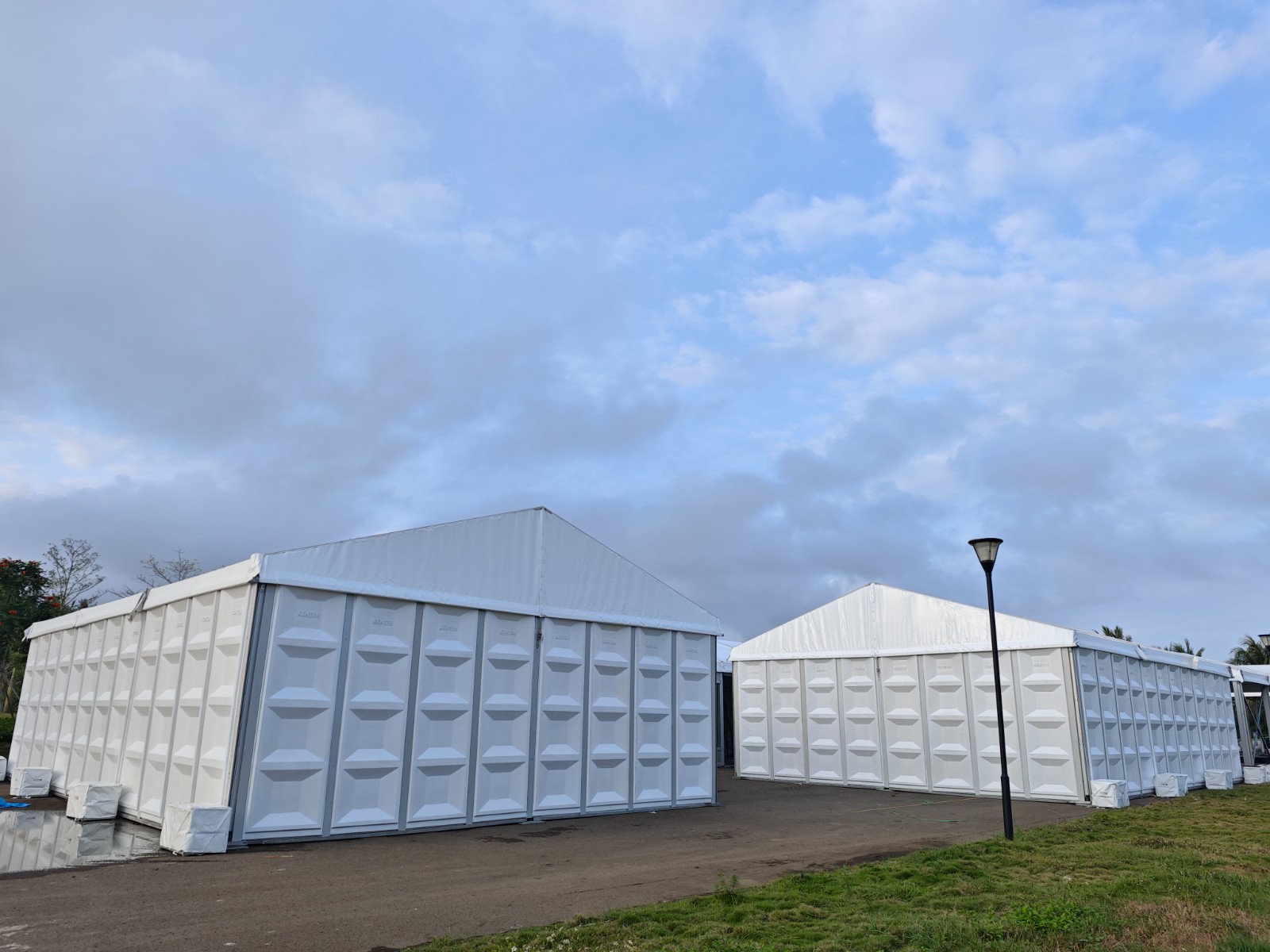

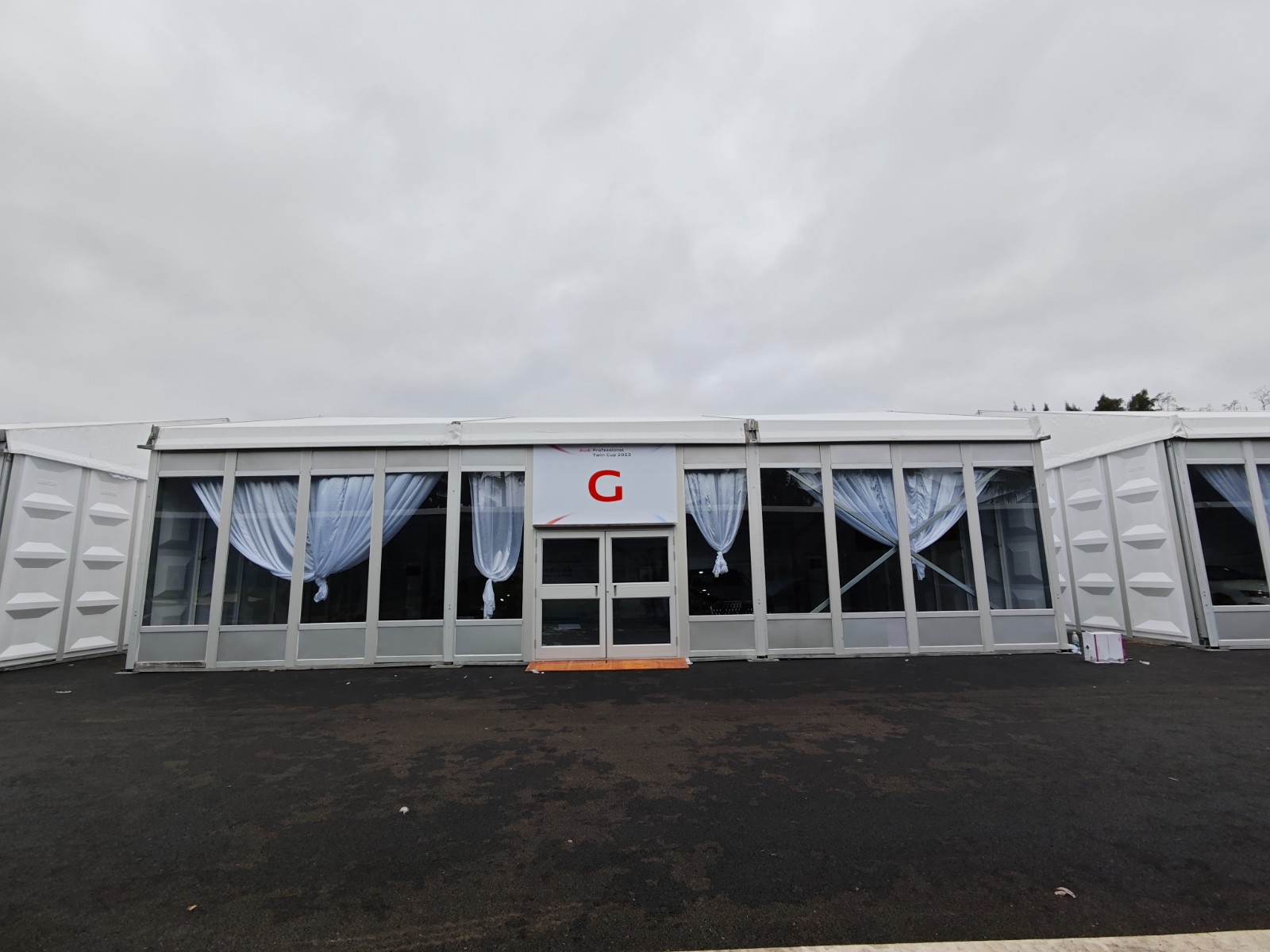

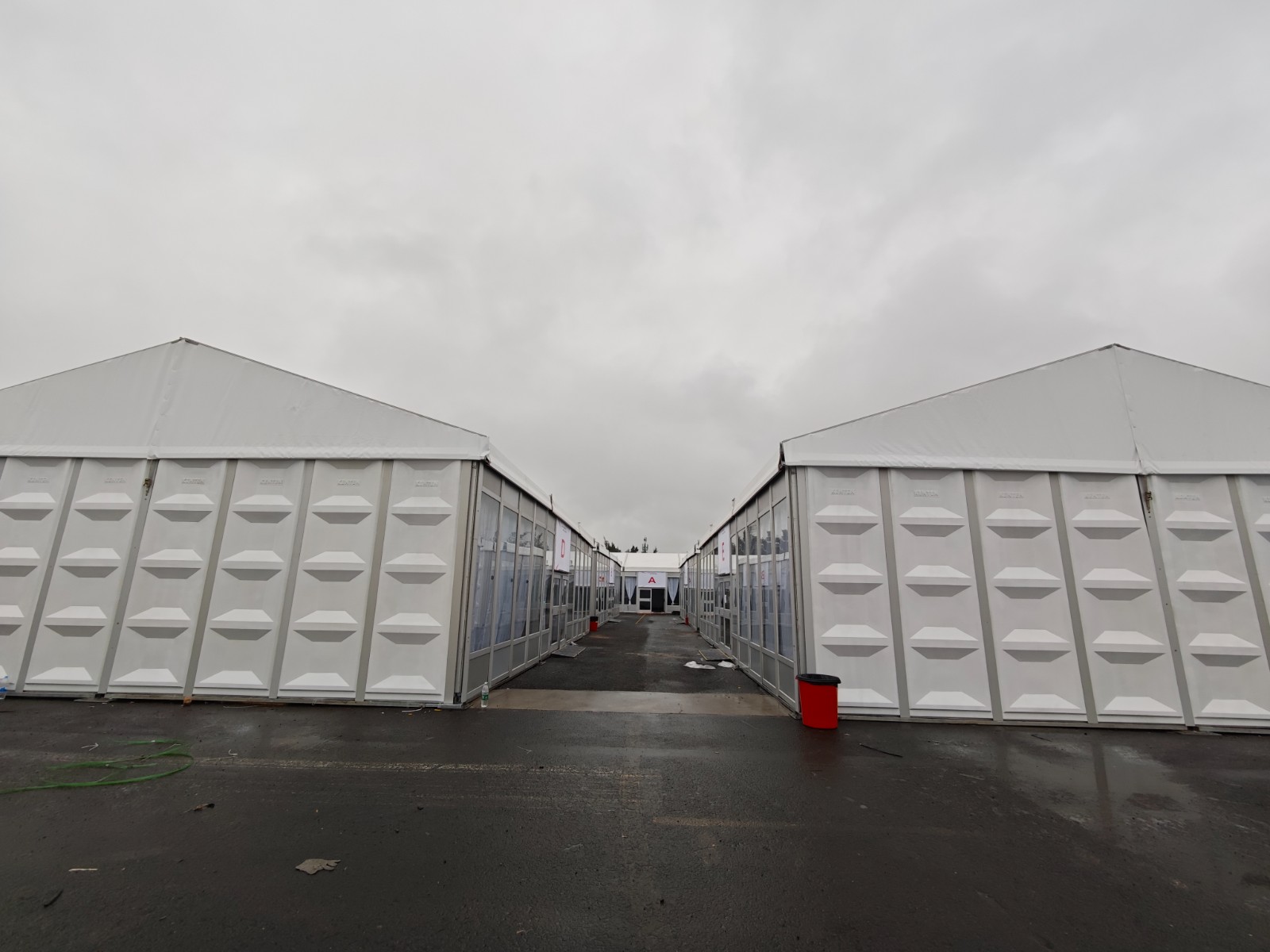

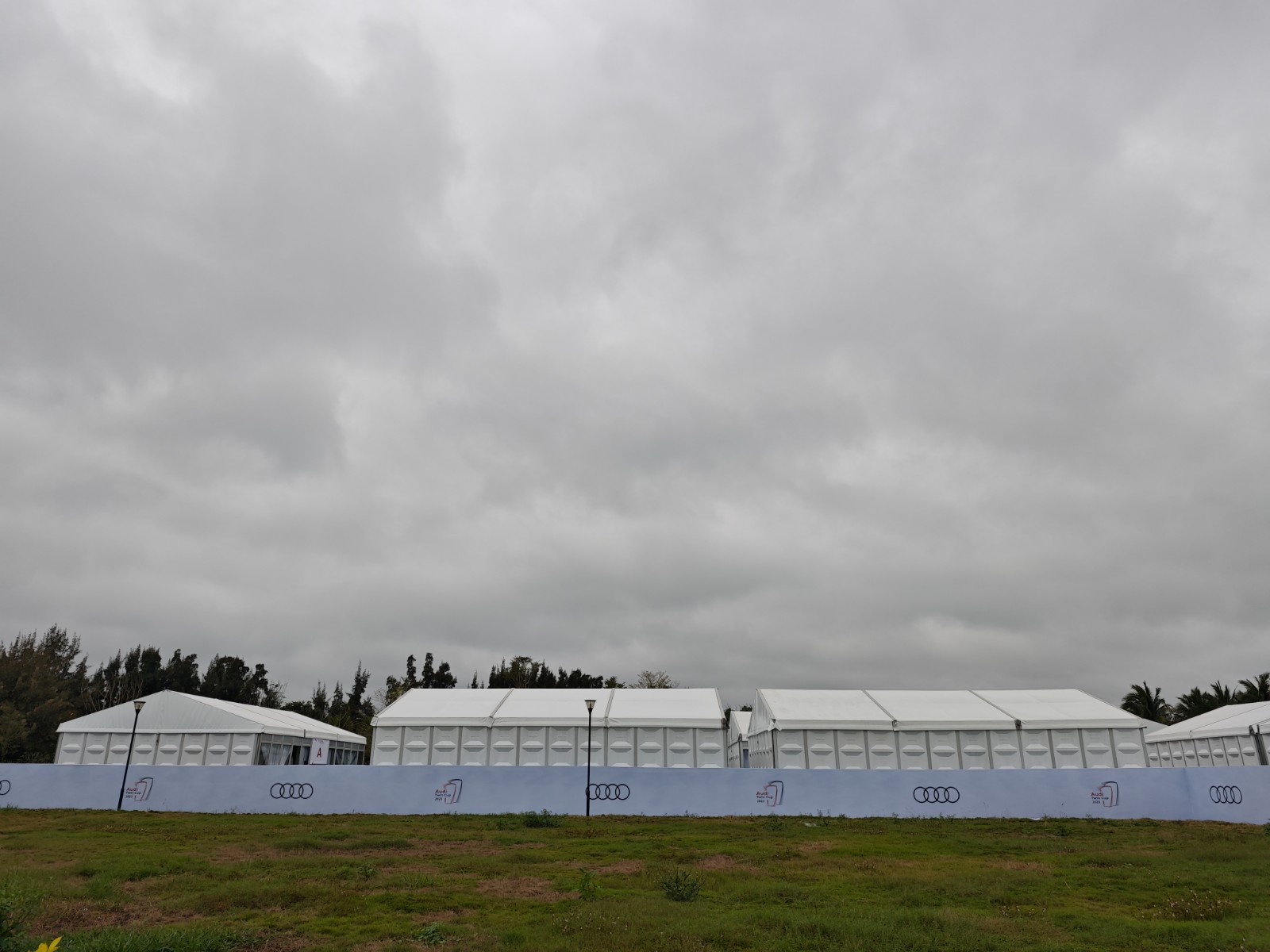

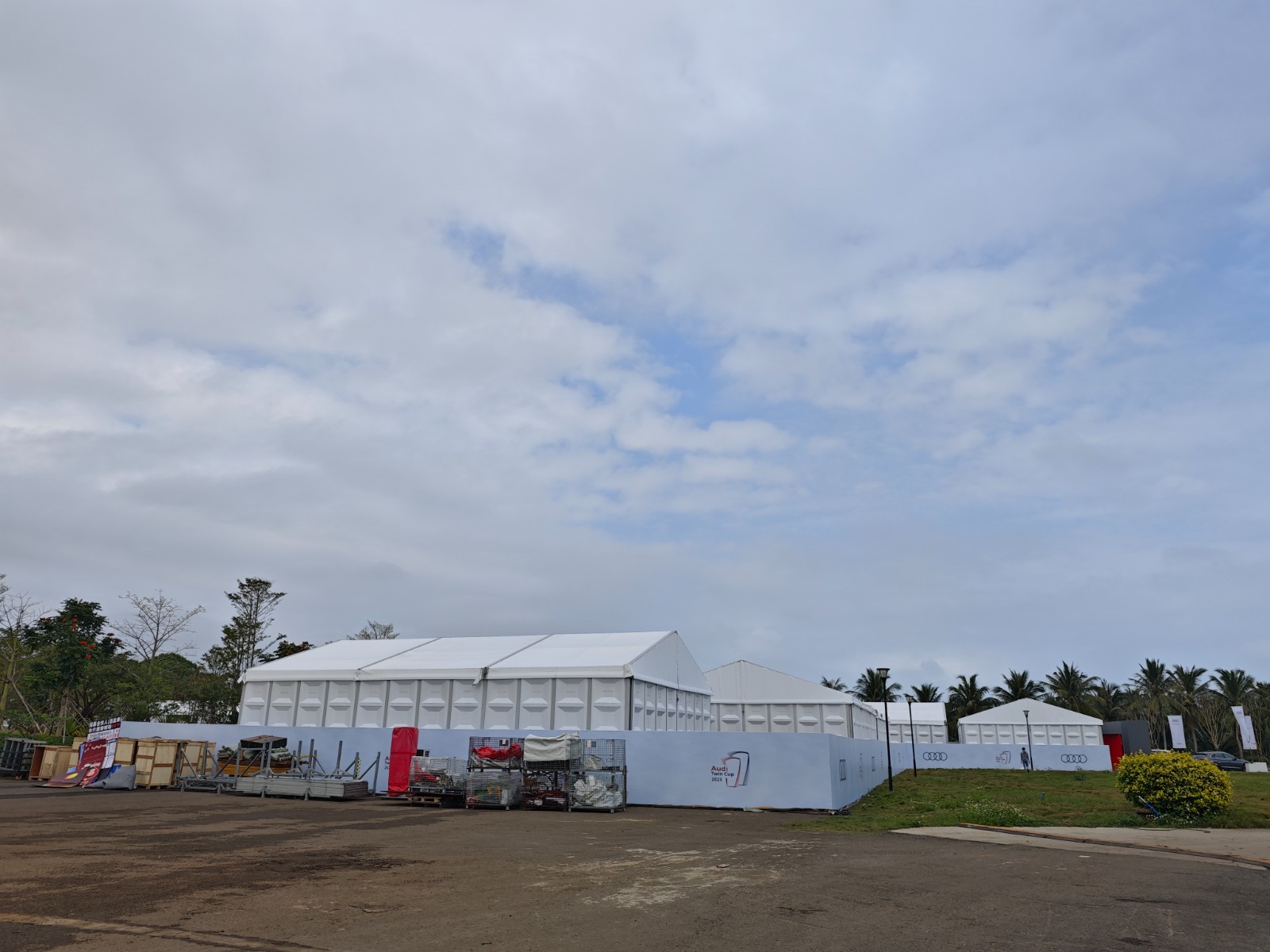

1、每天现场负责人进行现场管理,并与采购人保持沟通,随时应对各类事件,其他项目人员均会安排轮值到场。 2、每天8点-19点施工,共40-50个工人。 3、篷房搭建流程,先把框架搭建起来,在已经搭建起来的框架里面进行照明,空调,安检,广播,互联网系统安装。最后按照实际展位需要安装标摊。 5、施工期间做好道路及施工知识,方便周边居民出行及谅解。 6、施工结束检查项目的安全,消防,用电,安检,互联网系统,广播等配套设施。 |
若遭遇极端天气或者其他剧烈突发事件,处于安全考虑在征询采购人意见后暂时停工,并随时根据现场恢复情况开工,视情况要启动组织方案后备方案,根据实际情况增派人手,或向采购人申请延长夜间开工时间,确保按时竣工。 |
2016年10月18日 |
工程竣工验收 |
全力配合竣工验收,安排项目团队一同进行竣工验收,现场回应领导部门的意见 |
若领导单位提出整改意见,立刻安排整改,完成。 |
2016年10月19-23日 |
保修期 |
篷内外的设施进行保修防患未然 |
如发生突发事件,首先知会采购人,然后启动应急处理方案,控制事态,积极解决问题。 |
(1)
其中除篷房搭建外,项目部根据工程施工进度要求制定设备材料进场需求,计划如下表:
工程材料采购、进场计划表
序号 |
系统(材料)名称 |
到货时间 |
进场安装时间 |
备注 |
1 |
线槽、线管 |
进场前一天 |
开工后5日 |
|
2 |
系统用电缆 |
进场前一天 |
开工后7天 |
|
3 |
安防系统设备 |
进场前一天 |
开工后10天 |
|
(2)施工进度计划、工期安排
序号 |
计划名称 |
工期安排 |
备注 |
1 |
线槽、线管铺设 |
进场后2日内完成 |
|
2 |
电缆铺设 |
进场后2天内完成 |
|
3 |
安防系统设备安装调试 |
进场后2天内完成 |
|
